Die Cryptoparty im April 2016 fand im AHG der TU Darmstadt statt. Mit etwa 200 Besuchern war dies unsere bisher größte Veranstaltung.

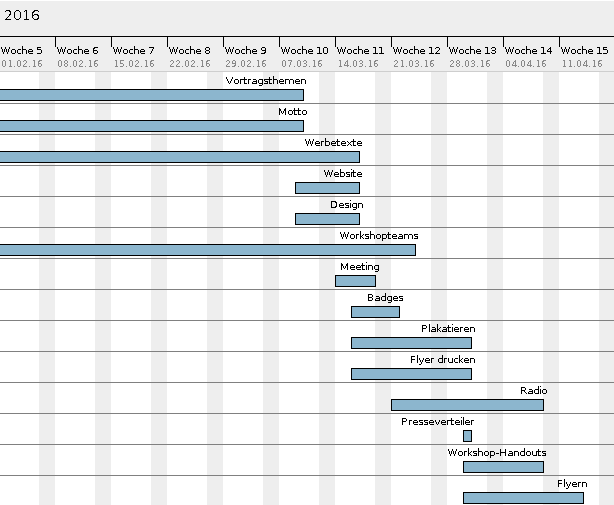

Terminplan

Aufgabe Beginn Ende Benötigte Ressourcen
Vortragsthemen auswählen jetzt 09.03.-16.03. -
Motto jetzt 09.03. -
Werbetexte verfassen jetzt 16.03. -
Website 09.03. 16.03. -
Design 09.03. 16.03. Motto
Workshopteams bilden jetzt 16.03. Workshopthemen
Orga-Meeting in der Woche um den 16.03. - -
Badges 16.03. 21.03. Design
Plakatieren 16.03. 30.03. Design → Plakate
Flyer drucken 16.03. 30.03. Design
Radiobeitrag organisieren 21.03. 10.04. -
Presseverteiler 30.03. - -
Workshop-Handouts 30.03. 08.04. Workshop-Teams
Flyer verteilen 30.03. 13.04. Flyer

Website Informationen

Vorträge

Vortragstitel Referierende Beginn Ende Benötigtes Material
Begrüßung: Warum Cryptoparty? yolo (und evtl. Vertreter der Initiativen) 19:05 19:25 Beamer(, Ton), Mikrofon
Keynote: The Onion Router Schlafwandler 20:00 20:30 $MATERIAL, Mikrofon
Anonym Reisen : überwachter Verkehr guenther 21:00 21:30 $MATERIAL, Mikrofon
Staat und Sicherheit: Von Hintertüren und schwacher Verschlüsselung yolo, d3non, guenther 22:00 22:45 Beamer, Mikrofon

Workshops

  • Email Verschlüsselung mit GPG/PGP und Thunderbird
  • Mobil-Messenger
    • Signal
    • Conversations
      • Installation über Fdroid
      • Wenn gewünscht auch über Playstore (kostenpflichtig)
    • Für iOS:Chatsecure
  • Arbeitsplatz und Passwortsicherheit (Großgruppenworkshop mit festen Zeiten und Vortragselementen)
  • TOR (Großgruppenworkshop mit festen Zeiten und Vortragselementen)
  • (Veracrypt, wenn es jemand anbieten möchte)
  • Freifunk
Hauptverantwortlich Workshop
d3non Arbeitsplatz und Passwortsicherheit
cr0n Email Verschlüsselung mit GPG/PGP und Thunderbird
guenther Mobil-Messenger
Schlafwandler TOR
Psy Freifunk
Betreuend Thema
azrael Enigmail
cr0n Enigmail
yolo Enigmail
Lars Enigmail
eichkat3r Signal
wirew0rm Signal
guenther Conversations
eichkat3r Conversations
blockotron Freifunk
fluxx Freifunk
psy Freifunk
Schlafwandler TOR
d3non TOR/Signal

Aufgaben

Offen

Aufgabe Verantwortlich Status
Werbung im Campusradio machen yolo findet am Dienstag statt
Presseverteiler anschreiben Stephan Ein Presseverteiler wurde bereits durch DsÜ befeuert

Wartend

Aufgabe Verantwortlich Status

Abgeschlossen

Aufgabe Verantwortlich Status
Räume buchen Stephan erledigt
Werbetexte schreiben yolo erledigt
CDA Website aktualisieren Azrael/d3non erledigt
DsÜ Website aktualisieren MarS erledigt
Computerwerk Website aktualisieren yolo erledigt
Facebook-Veranstaltung erstellen yolo erledigt
Pressemitteilung schreiben yolo erledigt
Flyer, Mensabildschirm und Plakatdesign erstellen guenther erledigt
Vorlesungswerbung yolo fehlgeschlagen
Plakate und Flyer drucken Stephan erledigt
AStA Finanzantrag für Flyerfinanzierung stellen wirew0rm/Stephan erledigt
Werbung im Radio machen d3non fehlgeschlagen

Zuständigkeit auf der Party

Aufgabe Verantwortlich
Moderation azrael
Betreuung der Vortragenden/Techniksupport azrael
Versorgung der Helfer guenther
Presse Stephan
Internet-Infrastruktur Freifunk (psy)
Infobeamer guenther
Zählung der Anwesenden / Umfrage d3non / wirew0rm
Vortragsaufzeichnung $NAME

Material besorgen

Material Verantwortlich Bereits erledigt
WLAN/Wi-Fi Freifunk: Psy Ja
Knabberzeug CDA Nein
Verpflegung für Helfer guenther Nein
Getränke Computerwerk teilweise
Equipment für Vortragsaufzeichnung yolo Nein
Audioaufnahmegerät yolo Ja
Infobeamer guenther (Ja)
Stromkabel und Steckerleisten Computerwerk Ja
PA, Mikros Stephan Nein
Schilder, Badges guenther / d3non Nein
Handouts Workshopsupervisor Nein

Raumverteilung

Raum Funktion Zeitraum
Hörsaal 123 Vorträge 15:00 bis 24.00 Uhr
Seminarraum 9 Mobile Messenger / Email Verschlüsselung 18:00 bis 24:00 Uhr
Seminarraum 12 TOR / Arbeitsplatzsicherheit 18:00 bis 24:00 Uhr
Seminarraum 116 Lounge / Getränke / Flyer 18:00 bis 24:00 Uhr
Seminarraum 209 Freifunk / Ausweichraum 18:00 bis 24:00 Uhr

Getränke

  • Club Mate
  • Brauerlimo
  • Spezi
  • Wasser
  • Cola

Orgatreffen
